集團公司開展“奮戰四季度,全力打好收官攻堅戰”活動以來,各單位把開展好黨史學習教育,學習貫徹好黨十九屆六中全會成果,體現在咬定目標,卯足干勁 ,大干當前,全面沖刺年度各項工作目標中。
進入四季度以來,一二五隊爭速度搶進度,集中精力抓生產,重點工程建設穩定推進。
?
① 廣州白云機場地基處理項目
項目地點:廣州市白云區

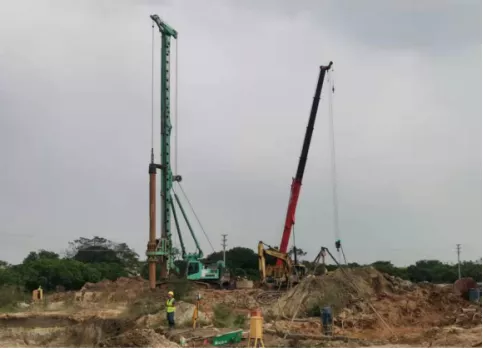

廣州白云機場三期擴建飛行區地基(軟弱土區域)處理工程項目。總工作量支護樁76根,攪拌樁430根,溶洞注漿11800立方米。目前調蓄水池深層攪拌樁已全部完成;支護樁累計完成90%,溶洞注漿完成6900立方米,工程正在緊張有序施工中。整體項目建成后,將提升廣州白云機場的國際貨運操作能力,提升白云機場國際航空樞紐地位,為廣州建設成為“一帶一路"的戰略樞紐、國家重要的中心城市和樞紐型網絡城市奠定堅實基礎。
②臨空港新城基坑支護項目
項目地點:武漢臨空港經濟技術開發區

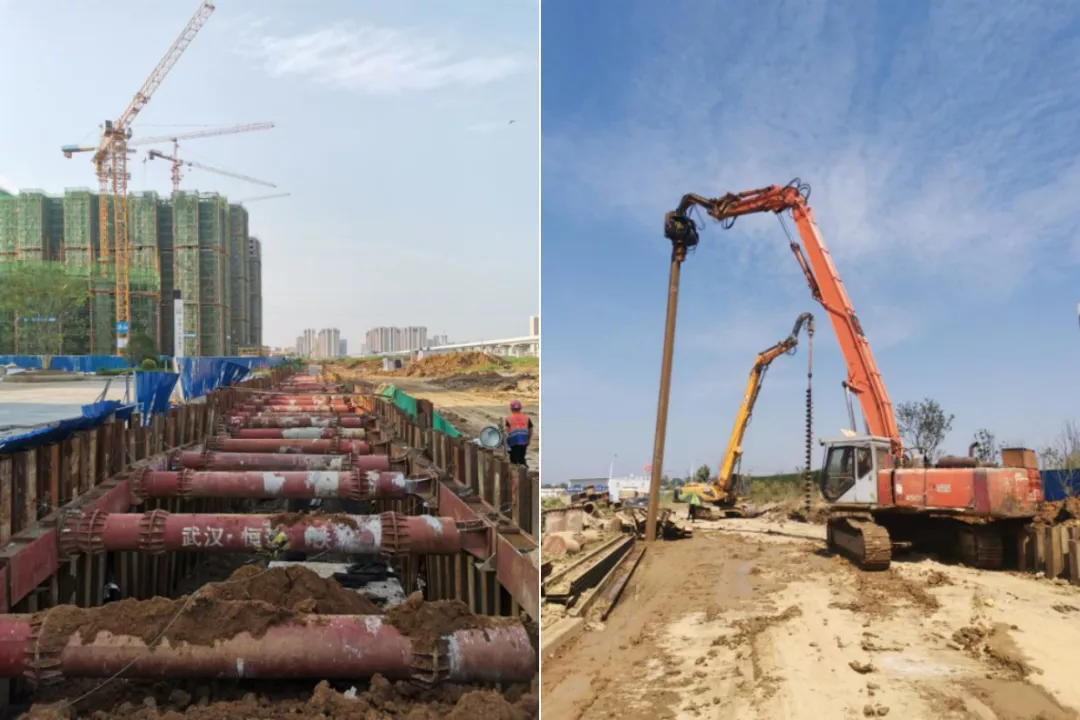

武漢臨空港經濟技術開發區新城市政道路及綜合管廊項目基坑支護工程工作量包括頂管75米,鋼板樁1184米。目前頂管頂進已經全部完成,工作井蓋已經澆筑完成,正在等待主體結構制作和管廊回填。項目建成后,可有效解決多重功能地下管道之間的協調和銜接問題,避免因各類管線問題對道路的二次開挖,有效消除城市“馬路拉鏈”和“空中蜘蛛網”。
③宜昌市廢棄礦山地下水質量評估項目
項目地點:湖北省宜昌市

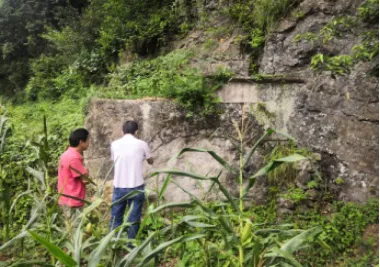

項目設計工作內容包括水文地質調查、水文地質鉆探、原位測試、示蹤試驗、物探、取樣分析、水文地質井監測以及施工鉆孔2500米。于2021年7月啟動,實施方案2021年9月評審通過。目前269家礦山,75個礦區的初步調查工作已全部完成,正在抓緊開展下一步的礦山污染水取樣及水文鉆探勞務招采工作。
④ 陳家河流域地下水污染防治項目
項目名稱:湖北宜都市

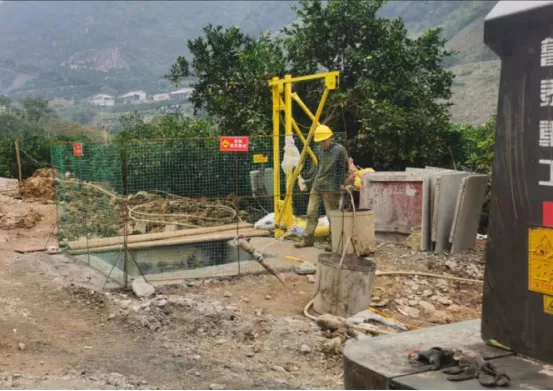

項目調查范圍26平方千米,設計施工鉆孔1500米,水文鉆孔16個。于2021年9月啟動,實施方案2021年10月評審通過。進入四季度已完成施工鉆孔1480米,施工水文鉆孔14個,建立氣象站1個,完成了工作區資料搜集及各類地質條件的初步調查,進入歲末年終,正在抓緊沖刺剩余工作量。
